Заместитель председателя Правления по новым проектам АО “НК “QazaqGaz” Батыржан Тергеусизов провел выездную инспекцию газоперерабатывающего завода на Кашагане, мощностью 1 млрд м3 в год. В мероприятии приняли участие профильные специалисты GPCI и представители подрядных организаций.
В ходе совещания подрядчики представили актуальную информацию о ходе строительно-монтажных работ и доложили о планах достижения ключевых этапов проекта до конца текущего года.
Батыржан Ержанович подчеркнул необходимость дальнейшего ускорения темпов строительства и акцентировал внимание на соблюдении требований промышленной и пожарной безопасности, включая ночные смены.
Справочно:
На площадке задействовано более 2 027 специалистов, из них 1 434 – прямой персонал. В ночные смены привлекается порядка 192 работников. В эксплуатации находится более 342 единиц строительной техники. Особый акцент делается на обеспечение безопасных условий труда, в том числе в ночное время.
Прогресс по строительно-монтажным работам (СМР):
- Завершен монтаж дымовых труб;

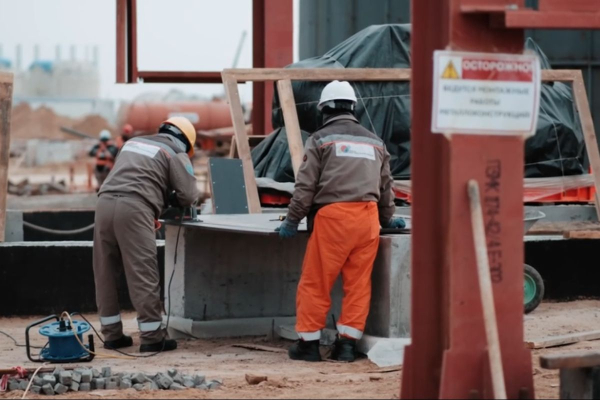

- Выполняются работы по бетонированию фундаментов, монтажу и покраске металлоконструкций и обслуживающих площадок, установке и обвязке технологического оборудования, а также сборка резервуаров типов РВС-5000 и сферических резервуаров объёмом 600 м³;
- Ведётся строительство наружных инженерных сетей (НВК-2).
В вахтовом посёлке GPCI завершён монтаж кровли в административно-бытовом комплексе (АБК) и на двух общежитиях на 140 и 132 мест. Ведётся установка внутренних перегородок и электромонтажные работы в зданиях общежитий на 140 и 132 места и АБК, входящих в состав постоянного вахтового городка.
Выполнение по основным видам работ:
- Бетонные работы по устройству фундаментов: выполнено 55 844 м³ (прогресс 73,6%)
- Монтаж металлоконструкций: 5 406 тонн (26,7%)
- Монтаж механического оборудования: 4 415 тонн (45,3%)
- Монтаж резервуаров: 1 682 тонн (62,2%)
- Прокладка подземных трубопроводов: 21 506 м (48,8%)
АО «НК «QazaqGaz» продолжает комплексный контроль реализации проекта, обеспечивая соблюдение сроков строительства, а также выполнение установленных стандартов качества и безопасности на всех стадиях.
